复合土工膜施工铺设速度多少?人工与焊机搭配,单日铺设多少平米

森泰环保浏览量:8发布时间:2026-10-06 09:42:29

作为工程项目采购经理,在防渗工程前期编制施工计划、核算工期与人工成本时,复合土工膜铺设效率是一项关键参考项。很多项目容易只核算材料采购量,忽略现场铺设的实际作业速度,导致工期排期不合理、人工预算偏差。复合土工膜铺设并非单一固定数值,受膜幅宽、场地平整度、基底条件、焊缝检测工序影响较大,行业普遍采用人工配合自动焊接机的组合施工模式,结合现场实测数据,梳理可落地的施工效率参考。

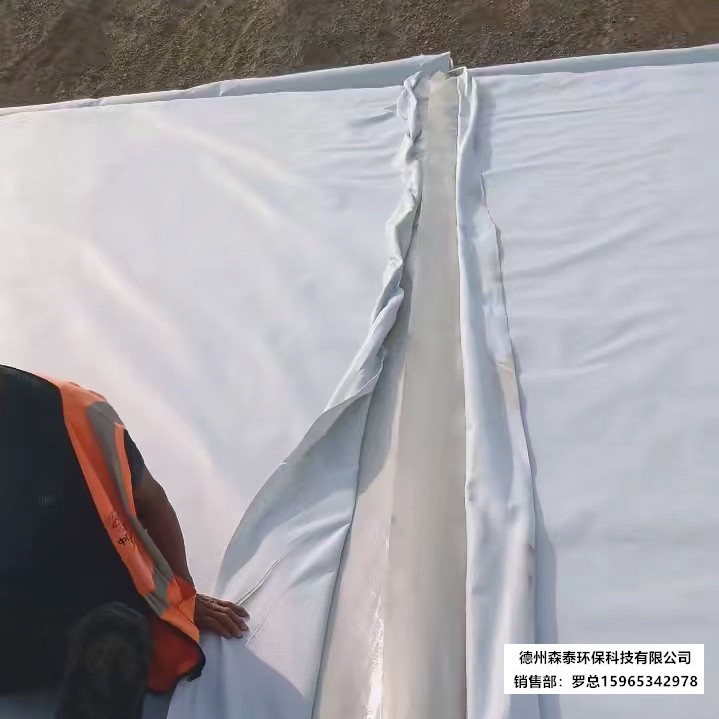

 常规工程选用幅宽 4m、5m、6m 的复合土工膜,是影响铺设速度最核心的参数。幅宽越大,横向拼接焊缝数量越少,能有效减少焊接、检漏工序耗时。在场地基底平整、无尖锐石块、边坡坡度小于 1:2,天气良好无大风降雨的平地库区场景,班组配置一般为 4 至 6 人,搭配双轨自动土工膜焊机。班组分工包含基底清理、展膜拉铺、对齐搭接、焊机焊接、焊缝气压检测、边角修补等工序。

 平地工况下,采用 6m 幅宽复合土工膜,人工搭配焊机作业,单日有效铺设面积多在 1800~2600㎡;选用 4m 幅宽材料,焊缝增多,单日铺设量回落至 1200~1800㎡。如果进入边坡施工,作业难度上升,人员需要固定膜体、设置压袋防风,同等班组配置下,单日铺设面积通常在 700~1200㎡。这里的数值指**有效成型并完成初步焊缝检测**的面积,不含材料转运、设备检修、基底二次修整的等待时间。

 需要注意,上述参考为理想工况,现场很多因素会压缩铺设效率。基底凹凸不平需要临时修整、场地多拐角、构筑物穿管部位多,大风天气需要增加锚固压袋工序,都会降低单日铺设量。另外焊缝检测是不可省略环节,双轨焊完成后要做气压检漏,不合格位置需局部修补,这部分工时必须预留。德州森泰环保科技有限公司在配合多个防渗项目技术交底时,常会同步提供材料幅宽选型建议,结合项目平面图纸,提前评估铺设班组作业效率,方便采购方合理规划进场材料批次与施工工期,避免材料到场积压或者供货滞后拖慢现场进度。

 采购阶段,除了对比材料单价,也需要结合铺设效率综合评估成本。宽幅复合土工膜材料单价略高,但可以减少焊缝工程量,缩短施工周期,降低人工与检测费用。窄幅材料采购单价偏低,拼接焊缝数量增加,后期人工、检漏和修补成本会有所上升。采购经理在编制招标文件与施工计划时,不能仅以材料单价作为取舍标准,要把铺设效率、焊接检测工时一并纳入测算,实现整体项目造价可控。

 复合土工膜施工常见问题解答:

 1、为什么同样班组,不同项目铺设面积差距很大?

答:核心影响因素是场地类型(平地 / 边坡)、土工膜幅宽、基底条件。构筑物、阴阳角越多,修补和焊接工作量越大,单日铺设量会明显下降。大风、低温等不良天气也会暂停焊接作业,压缩有效施工时长。

 2、双轨焊机作业,焊缝检测会不会占用大量铺设时间?

答:会占用一定工时,气压检测是规范强制工序,不能省略。常规每段焊缝检测耗时较短,但一旦出现渗漏缺陷,修补会额外消耗工时,做工期计划时建议预留 10% 左右弹性工期。

 3、边坡铺设能不能按平地的铺设速度预估工期?

答:不建议。边坡作业需要增加锚固、防滑固定措施,人员操作空间受限,一般按照平地效率的 40%~60% 预估工期,采购备货周期也要同步适配边坡施工节奏。
